Nhà máy thủy điện Sê San 4 diễn tập khởi động đen tổ máy thành công

Thứ ba, 9/5/2023 | 08:00 GMT+7

Từ 8h50 đến 10h15 ngày 27 tháng 4 năm 2023, tại Nhà máy thủy điện Sê San 4, Công ty Phát triển thủy điện Sê San đã phối hợp cùng Trung tâm Điều độ Hệ thống điện Quốc gia (A0) và Trung tâm Điều độ Hệ thống điện miền Trung (A3) thực hiện Phương án diễn tập khởi động đen Nhà máy thủy điện Sê San 4 theo kế hoạch.

Nhà máy thủy điện Sê San 4 là nhà máy điện khởi động đen trong khu vực miền Trung. Theo đó Nhà máy đáp ứng được các yêu cầu sau: là nhà máy đấu nối trực tiếp với hệ thống điện có cấp điện áp từ 220 kV trở lên, được trang bị hệ thống tự động điều chỉnh tần số và có khả năng duy trì tần số trong khoảng giới hạn cho phép theo Quy định Hệ thống điện truyền tải do Bộ Công Thương ban hành; được trang bị hệ thống tự động điều chỉnh điện áp và có khả năng duy trì điện áp trong khoảng giới hạn cho phép theo Quy định hệ thống điện truyền tải, Quy định hệ thống điện phân phối do Bộ Công thương ban hành, có thời gian khởi động đen tổ máy phát điện không quá 20 phút đối với nhà máy điện khởi động đen dự phòng.

Phương án khởi động đen Nhà máy thủy điện Sê San 4 được lập dựa trên Quy định khởi động đen và khôi phục Hệ thống điện quốc gia (Thông tư số 22/2017/TT-BCT ngày 23/10/2017 của Bộ Công thương) và Phương án khởi động đen và khôi phục HTĐ Quốc gia (Quyết định số 140/QĐ-EVN ngày 20/02/2023 của Tập đoàn Điện lực Việt Nam). Theo các quy định trên thì Nhà máy phải tổ chức diễn tập khởi động đen ít nhất 01 năm một lần có sự tham gia của các cấp điều độ có quyền điều khiển, bao gồm bố trí lực lượng vận hành, vật tư thiết bị và diễn tập theo các kịch bản từ khâu chỉ huy đến thao tác vận hành khởi động đen toàn nhà máy điện.

Năm 2023 tổ máy số 3 được lựa chọn để khởi động đen, theo tình huống giả định là rã lưới, mất điện toàn bộ hệ thống nên phải sử dụng nguồn điện tự dùng từ máy phát Diesel dự phòng để cấp điện phục vụ cho sự hoạt động bình thường của Nhà máy và khởi động được một tổ máy.

Nhận thấy vai trò, vị trí và trách nhiệm của Nhà máy trong việc khởi động đen khôi phục hệ thống điện Quốc gia nên Lãnh đạo Công ty đã chỉ đạo sâu sát các đơn vị thực hiện công tác quản lý kỹ thuật, quản lý vận hành lập Phương án và thực hiện phối hợp với các cấp điều độ diễn tập để đảm bảo các yêu cầu kỹ thuật và luôn sẵn sàng thực hiện yêu cầu của cấp điều độ có quyền điều khiển khởi động đen thành công một tổ máy.

Lần diễn tập này, từ phía A0 có sự tham gia giám sát trực tiếp tại Nhà máy (ông Nguyễn Huy Phước – Phó phòng Điều độ A0, ông Nguyễn Văn Dũng – Điều độ viên A0), từ phía A3 có sự giám sát theo dõi của Lãnh đạo Trung tâm và các phòng chức năng cùng kíp trực điều độ tại phòng Điều độ A3.

Kết quả diễn tập: Đợt diễn tập thực tế thành công theo phương án đề ra. Nhà máy Thủy điện Sê San 4 đáp ứng tốt các yêu cầu khởi động đen. Nguồn điện từ Nhà máy Thủy điện Sê San 4 đã hòa đến thanh cái Trạm Pleiku 2 và cung cấp cho phụ tải theo yêu cầu khôi phục hệ thống điện khu vực miền Trung.

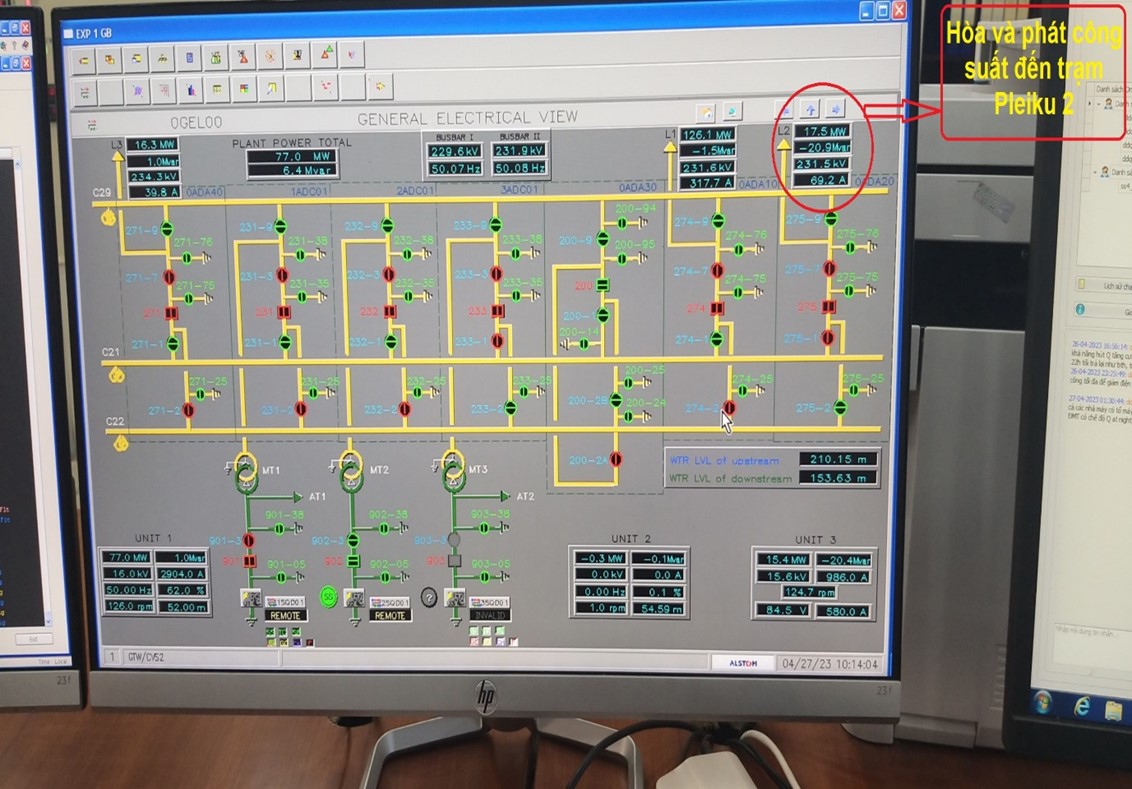

Hình ảnh đã hòa và phát công suất đến Trạm Pleiku 2

Ông Nguyễn Minh Khứ - PGĐ Công ty, chụp hình cùng đoàn A0, Kíp trực và nhân lực giám sát Nhà máy thực hiện diễn tập khởi động đen tổ máy

Đưa tin: Đoàn Văn Bảy
